Rozpoczyna się zapowiadany już wcześniej remont zapory w Pilchowicach. Od 12 lutego sukcesywnie spuszczana zacznie być woda ze zbiornika pilchowickiego, tak by umożliwić prowadzenie prac. W pierwszym okresie, czyli do połowy marca, poziom wody obniżony ma zostać o około 9 metrów, czyli do poziomu około 21 metrów od dna jeziora. Pełny harmonogram działań w tym zakresie publikujemy poniżej.

Realizująca to szczególne zadanie spółka Tauron Ekoenergia potwierdza, że prace związane z opuszczaniem lustra wody Zbiornika Pilchowice, rozpoczną się już w przyszłym tygodniu, czyli 12 lutego 2026 r.

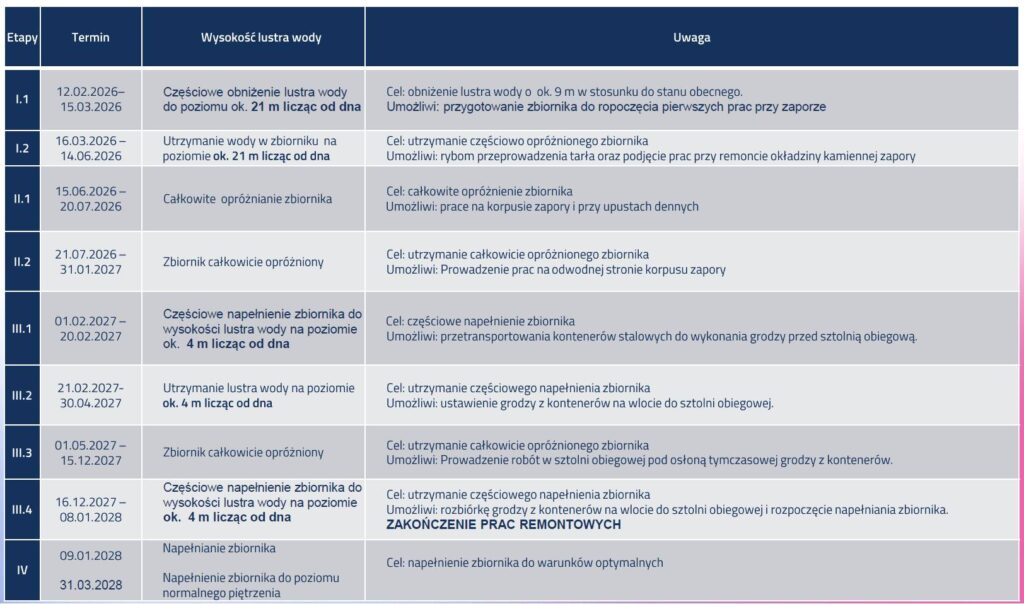

Pierwszy etap obniżania lustra wody zaplanowano na okres luty-marzec, a kolejny rozpocznie się w drugiej połowie czerwca tego roku.

Na wniosek przyrodników zadecydowano, że w okresie od lutego do czerwca lustro wody zostanie obniżone nie więcej niż o ok. 10 m w odniesieniu do poziomu, jaki jest dzisiaj.

W kluczowym dla tarła ryb momencie, w zbiorniku nadal będzie woda o głębokości ok. 21 m licząc od dna zbiornika.

W ramach modernizacji obiektów Elektrowni Wodnej Pilchowice I – Jezioro Pilchowickie, zrealizowane mają być prace remontowe obejmujące m. in. korpus zapory, ścianę odwodną oraz odpowietrzną, zasuwy turbinowe, zasuwy upustów dennych, sztolnię, przelew kaskadowy oraz most nad przelewem.

Obniżanie lustra wody zbiornika w Pilchowicach, aż co całkowitego opróżnienia mam być prowadzone pod pełną kontrolą bezpieczeństwa tego procesu i nadzorem specjalistów w dziedzinie przyrody. Remont zapory potrwać ma trzy lata. Ponowne napełnienie zbiornika wodą (do optymalnego poziomu) nastąpić ma do końca marca 2028 r.

Więcej na ten temat w publikacji, do której odnośnik znajduje się poniżej oraz w najbliższym wydaniu Nowin Jeleniogórskich.
